🏗️ 整建維護補助完整申請指南

老屋補助最高 55%
政府幫你一起整建——完整申請指南

外牆拉皮、加裝電梯、結構補強通通有補助。從申請資格、補助金額到核定撥款,一篇全走一遍,新竹首例親身示範給你看!

🖊️ 楊文瑋 設計師 | 寬陶室內裝修設計
55%結構補強最高補助比例
50%外牆整修最高補助比例
80萬規劃設計費補助上限
20年申請最低屋齡門檻

大家好,我是楊文瑋,寬陶室內設計的設計師。做室內設計這些年,老屋翻新屋主的心聲是:

💬 屋主心聲
「外牆磁磚一直掉、電梯沒有、結構也不放心……但都更要全棟同意我根本搞不定,難道只能放著爛?」

答案是:不用! 整建維護補助正是為這種情況設計的——不需要拆房重建,只要屋齡 20 年以上、由管委會出面,就能申請政府補助幫你修外牆、裝電梯、補強結構,最高補助工程費的 55%

今天我從屋主的角度,把整個申請流程白話走一遍,連新竹在地的成功首例都拿出來給你看,讀完你就知道怎麼跨出第一步。



1

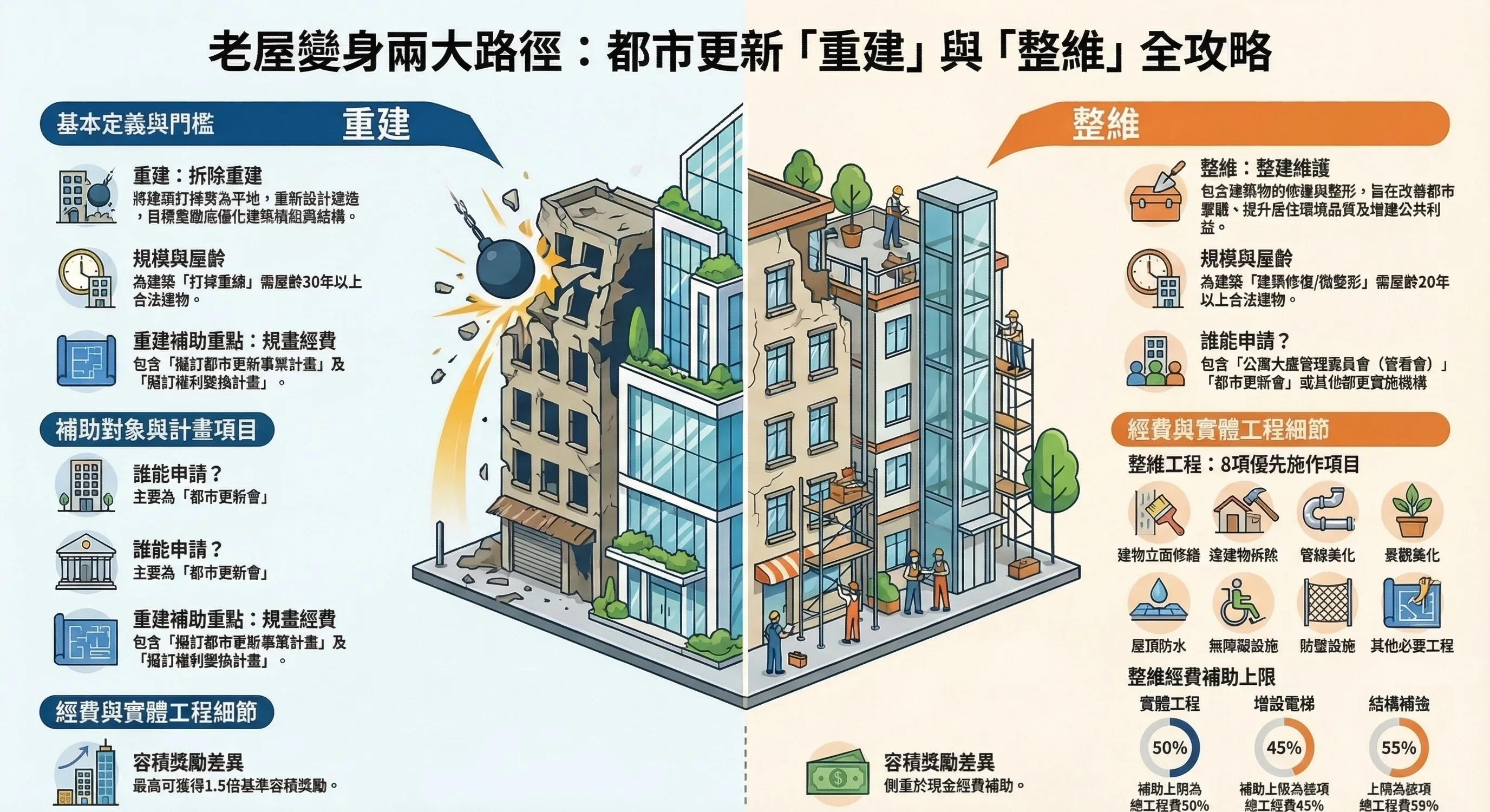

整建維護補助能幫你做什麼?

整建維護(簡稱「整維」)是都市更新的一種方式,不拆房、不重建,針對既有建築物進行改建、修建或充實設備。政府提供中央補助,讓老公寓在不打亂住戶生活的前提下,完成大型修繕工程。

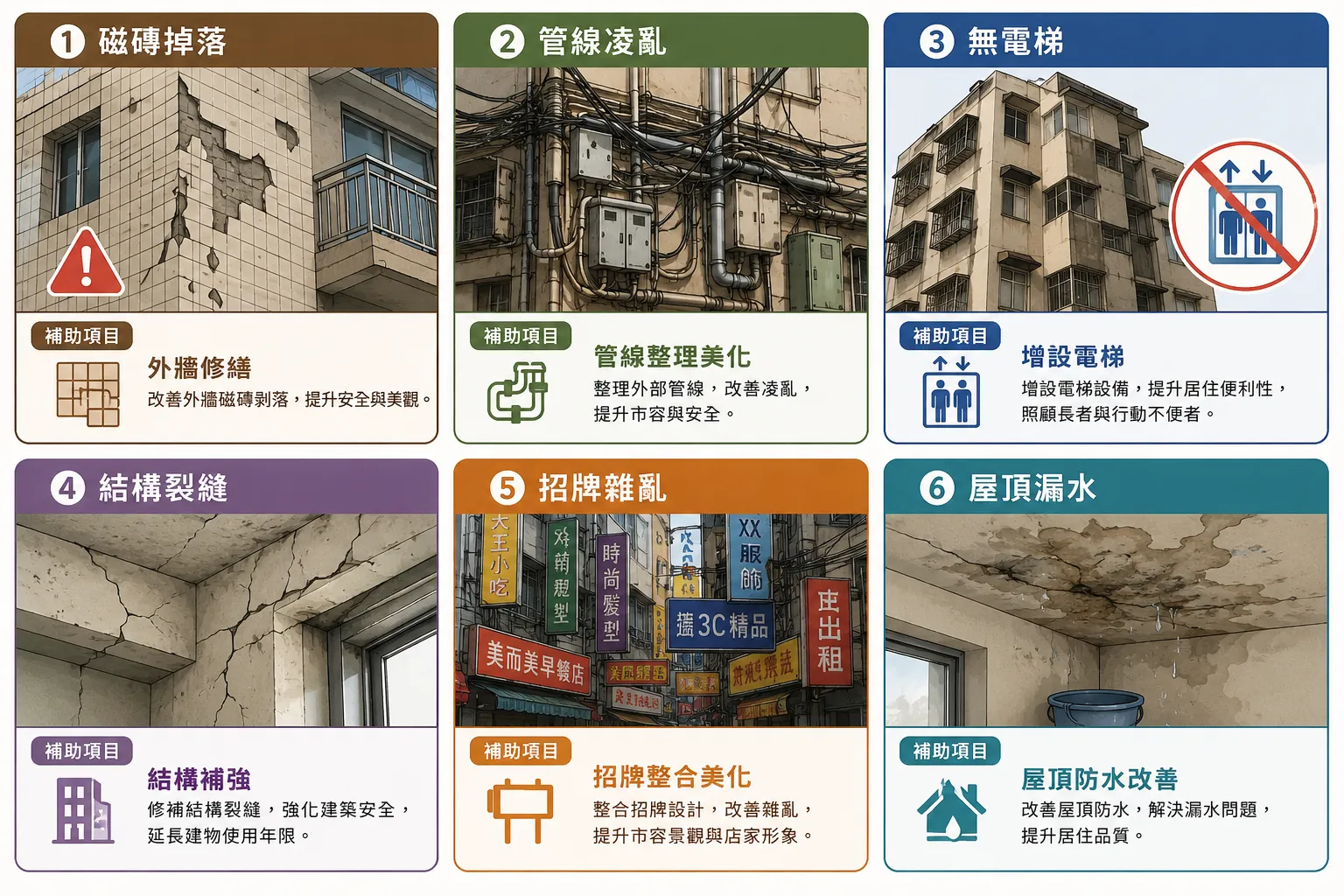

▸ 整建維護補助涵蓋 10 大施作項目
  • 外牆立面修繕——磁磚拉皮、防水處理、外觀美化 (必要施作)
  • 老舊招牌、突出鐵窗及違建拆除——改善市容、消除公安疑慮 (必要施作)
  • 空調與外部管線整理美化——管線重新整合入溝 (必要施作)
  • 建築基地景觀綠美化——種植、步道、照明等環境改善
  • 屋頂防水及綠美化——防漏處理兼顧節能
  • 增設或改善無障礙設施——坡道、扶手、無障礙廁所
  • 防墜設施——陽台安全防護
  • 其他經審查同意之必要項目——因地制宜
  • 增設昇降機設備(加裝電梯)——最高補助本項工程費 45%
  • 提高建築物耐震能力(結構補強)——最高補助本項工程費 55%
💬 楊設計師金句
「整維補助就像社區的健康保險理賠——你先把損壞記錄清楚、走完申請手續,政府就幫你分擔一半以上的修繕費用。」

2

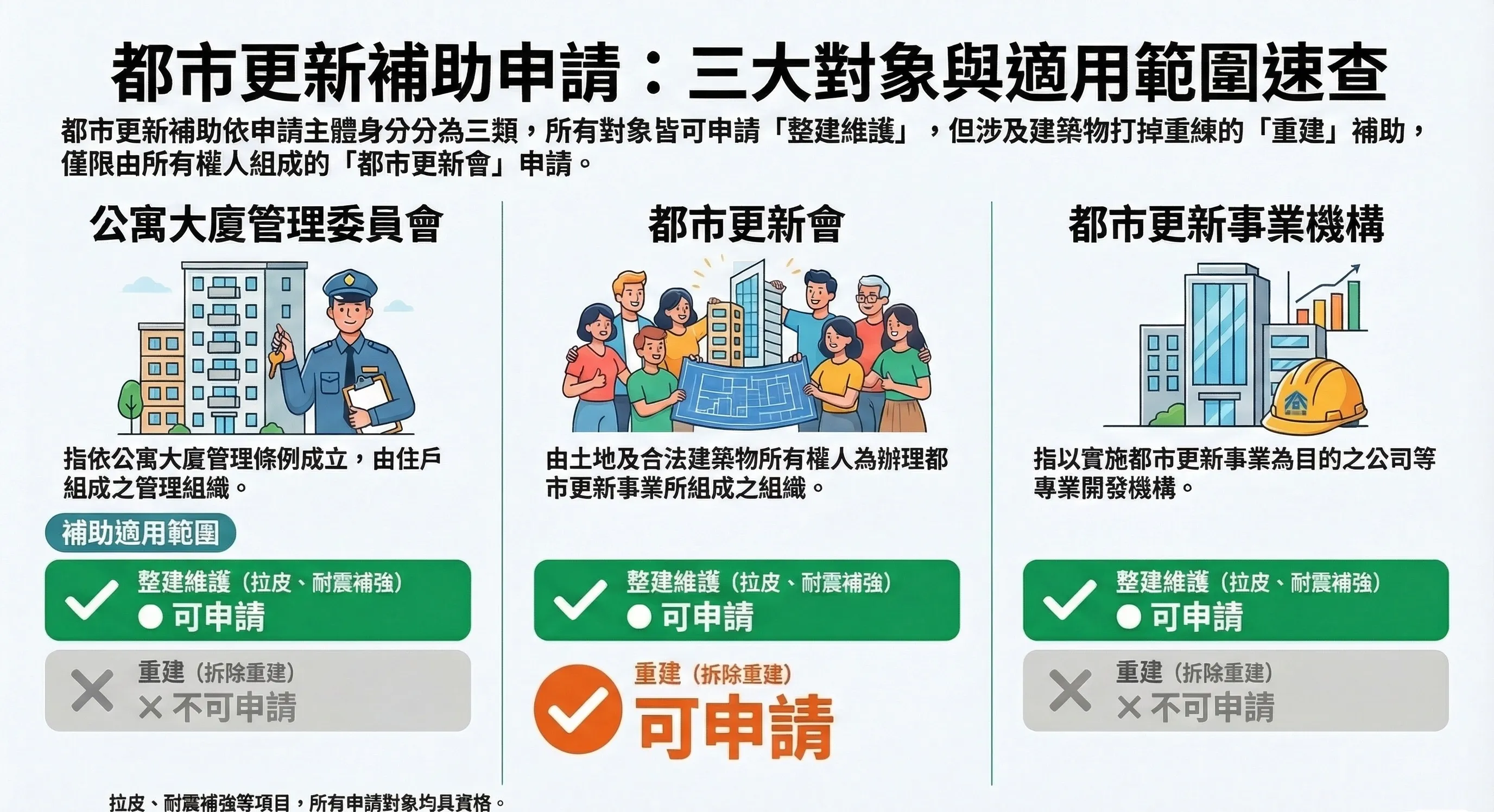

你的社區符合申請資格嗎?

整建維護補助有三個基本門檻,先快速對照:

條件 整建維護補助要求
屋齡20 年以上合法建築物(比重建都更的 30 年低!)
區域位於都市計畫區內,且符合更新單元劃定基準
提案單位公寓大廈管理委員會、都市更新會,或合法都市更新事業機構(建築師事務所、公司行號均可代辦)
▸ 這幾種情況屬優先補助對象,審查加分
  • 海砂屋
  • 耐震能力不足且有明顯危害公共安全之建築物
  • 老舊危險複合用途之建築物(如店住混合)
  • 採綠建材、綠色能源或綠建築工法施作之整維工程
⚠️ 申請前必做:召開區分所有權人會議

提案前,社區必須先在「區分所有權人會議」或「更新會會員大會」作成具體決議,內容包含:都市更新推動方式、申請補助意願、自籌款籌措方式及分攤原則

沒有這份決議紀錄就去申請,文件不完整,直接被退件。

3

補助金額完整試算:規劃費+工程費

整維補助分兩個階段申請,必須按順序走,不能跳過規劃費直接申請工程費。

📐 第一階段:規劃設計費補助

依建築物地面層以上總樓地板面積分級計算,民國 112 年後已調高至最高 80 萬元

申請補助面積(地面層以上) 補助金額上限
面積 ≤ 5,000m²80 萬元(112 年調高,原 50 萬)
5,001m² < 面積 ≤ 10,000m²每增加 100m² 補助 1 萬元
面積 > 10,001m²每增加 100m² 補助 5,000 元

同時申請結構補強設計者,可另補助:耐震詳評報告書補強總工程費的 5%,或擬訂都更事業計畫費用的 50%,擇一計算。

🏗️ 第二階段:實施工程費補助

第 1~3 項為必要施作;第 1~9 項的工程費總額需達全部施作費用 1/3 以上才符合申請資格:

補助項目 性質 補助計算方式 補助上限
1. 建築物立面修繕工程必要地面層以上總樓地板面積
1,500 元/m²
(112 年起調高,原 1,000 元)
50%
(112 年起調高,原 45%)
2. 老舊招牌、突出外牆鐵窗及違建拆除必要
3. 空調、外部管線整理美化必要
4. 建築基地景觀綠美化選項
5. 屋頂防水及綠美化選項
6. 增設或改善無障礙設施選項
7. 防墜設施選項
8. 其他經審查同意之必要項目選項
9. 增設昇降機設備(加裝電梯)選項本項實際工程費45%
10. 提高建築物耐震能力(結構補強)選項施作 ≤1,500m²:4,000 元/m²
施作 >1,500m²:3,000 元/m²
55%
💡 112 年後新規定重點——補助已加碼!

▸ 規劃設計費上限:50 萬 → 80 萬元
▸ 外牆修繕補助單價:1,000 → 1,500 元/m²
▸ 工程費補助上限:45% → 50%
▸ 工程款第 2 期款比率:30% → 50%(前期資金壓力大減)
▸ 花蓮、台東及離島地區:可再提高 20% 範圍內的總補助經費

4

新竹首例實錄:交大華廈怎麼拿到 2,000 萬補助

講再多數字,不如一個真實案例說得清楚。新竹市就有整維補助的在地成功首例——就在你我熟悉的清交商圈旁邊。

🏆 竹竹苗自主整維補助首例
新竹市建中一路「交大華廈社區」——近 4 年努力,換來 2,000 萬補助

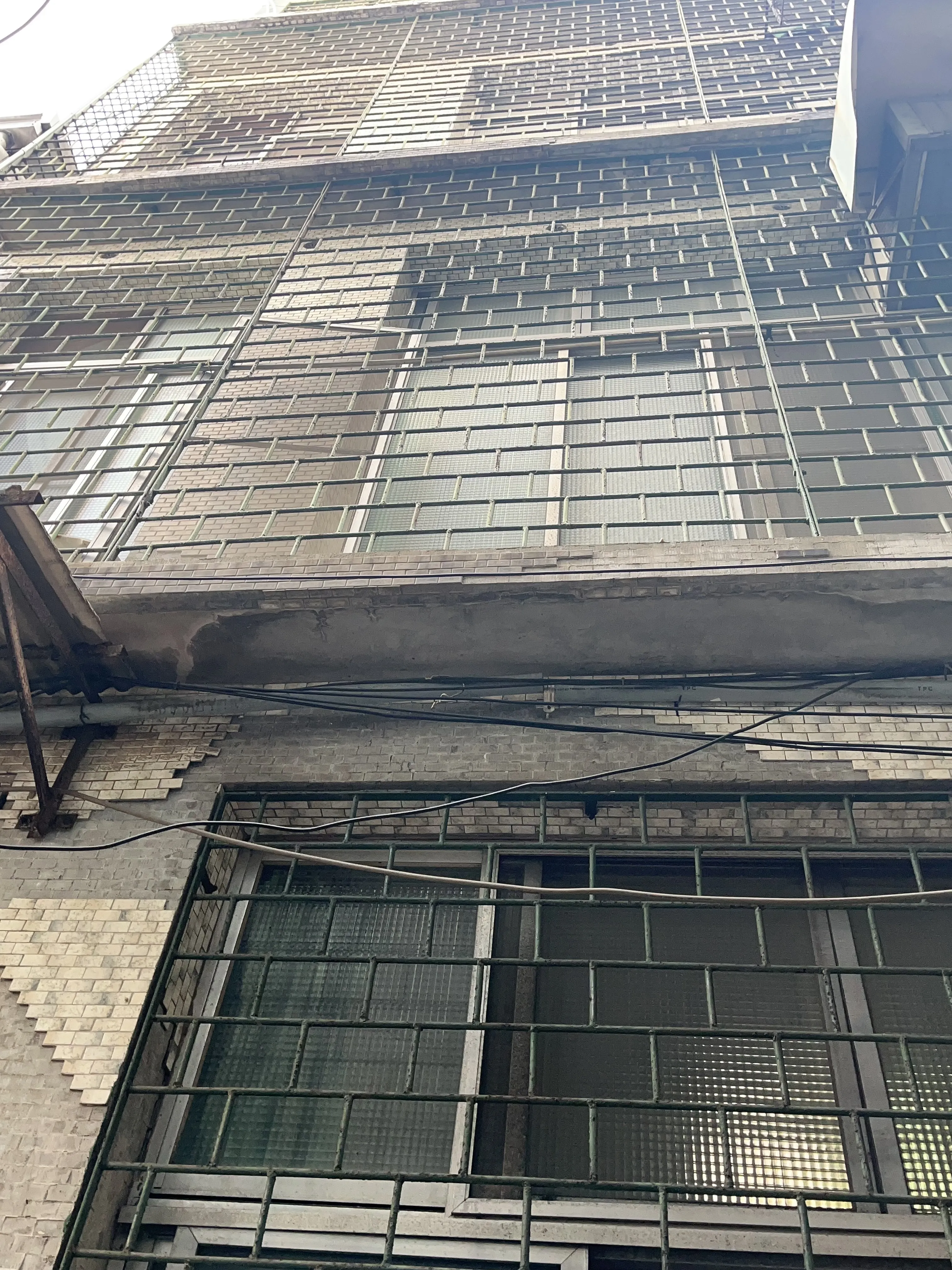

📍 位置建中一路,清交商圈、水源市場旁
🏠 屋齡條件超過 20 年,外牆嚴重老化
👥 規模248 位居民,管委會自行擔任實施者
⏱️ 推動歷程105 年開始,歷時近 4 年
💰 第一階段規劃設計費補助 201 萬元
💰 第二階段核定工程費補助 2,061 萬元
🔨 工程總費6,090 萬元(政府補助約 34%)
✅ 審議通過109 年 6 月,109 年 9 月預計開工
施作項目:外牆拉皮(含空調與外部管線整理美化)、廣告招牌及鐵窗拆除、騎樓整平、植栽綠美化、無障礙設施改善、提高建物耐震能力。

幕後故事:推動最難的是凝聚 240 位所有權人的同意。社區熱心的婆婆媽媽從 105 年起挨戶敲門、發傳單,勤跑市府開會也不喊累。原先反對的住戶,後來反過來說:「辛苦了。」正是這股鄰里互信,把這個案子從「不可能」變成「竹竹苗首例」。

時間軸:105 年開始推動 → 106 年爭取到第一階段規劃費補助 201 萬 → 107 年辦理公開展覽及公聽會 → 108 年辦理聽證會、核定工程補助 2,061 萬 → 109 年 5 月完成工程簽約 → 109 年 6 月審議通過
資料來源:新竹市政府都市發展處 109 年 6 月 28 日新聞稿
📌 從交大華廈案學到的三件事:

補助不是天上掉下來的——需要有人願意花時間整合住戶,管委會的角色至關重要
分兩階段申請,資金壓力比想像小——先拿規劃費補助請建築師畫圖,工程費再分期撥款
新竹市政府有輔導團隊——不必自己摸索,市府都發處都市更新科可以全程協助

新竹市屋齡 20 年以上的住宅超過 5 萬戶,交大華廈做到了,你的社區也值得試試。

💬 楊設計師金句
「交大華廈不是特別幸運,而是有人願意花時間去敲每一扇門。整維補助等的不是運氣,等的是那個願意跨出第一步的人。」

5

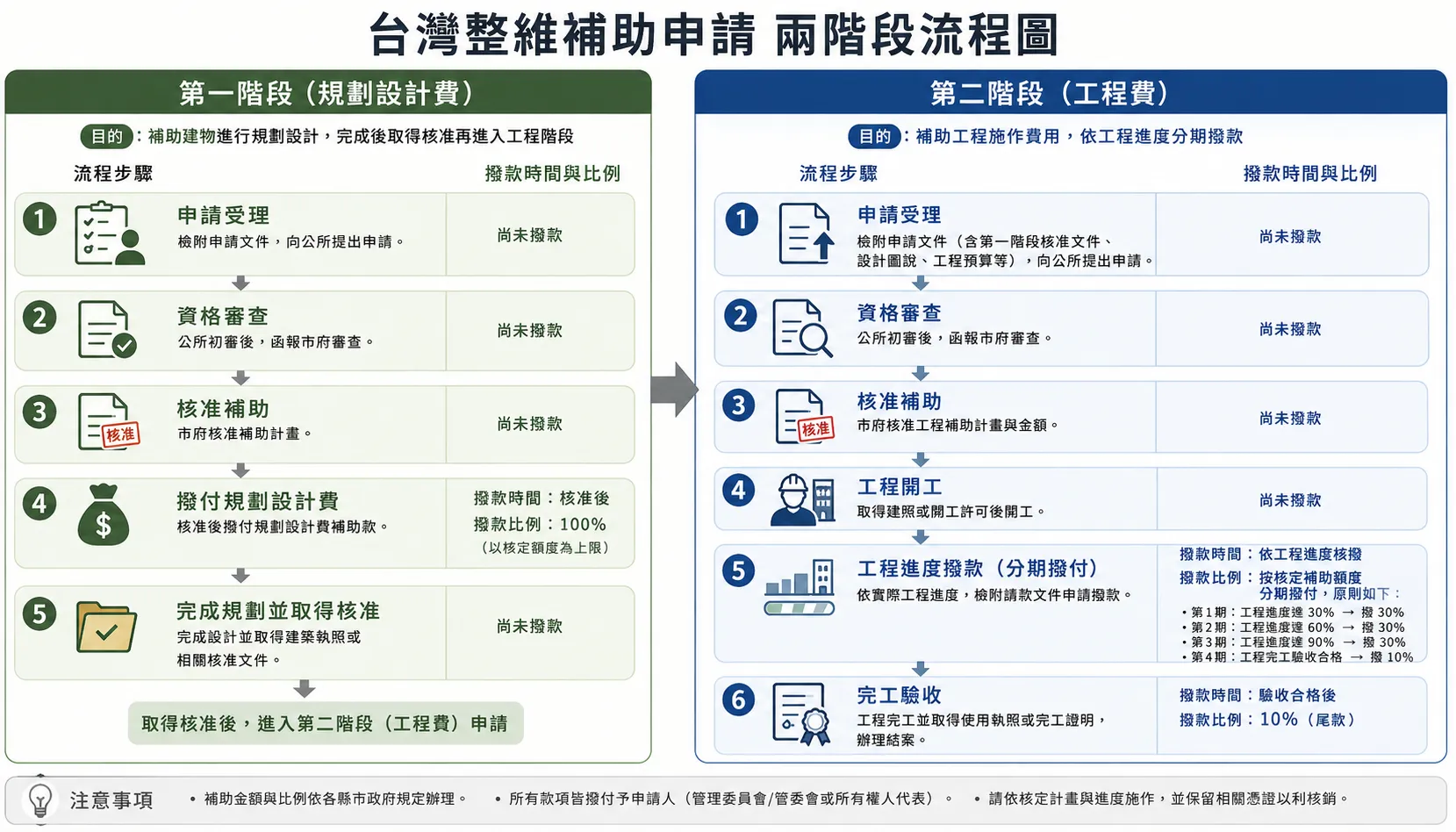

申請流程、文件清單與撥款節點

整維補助採兩階段申請,整個流程從提案到動工通常需要 1.5~4 年,提早準備才不會等太久。

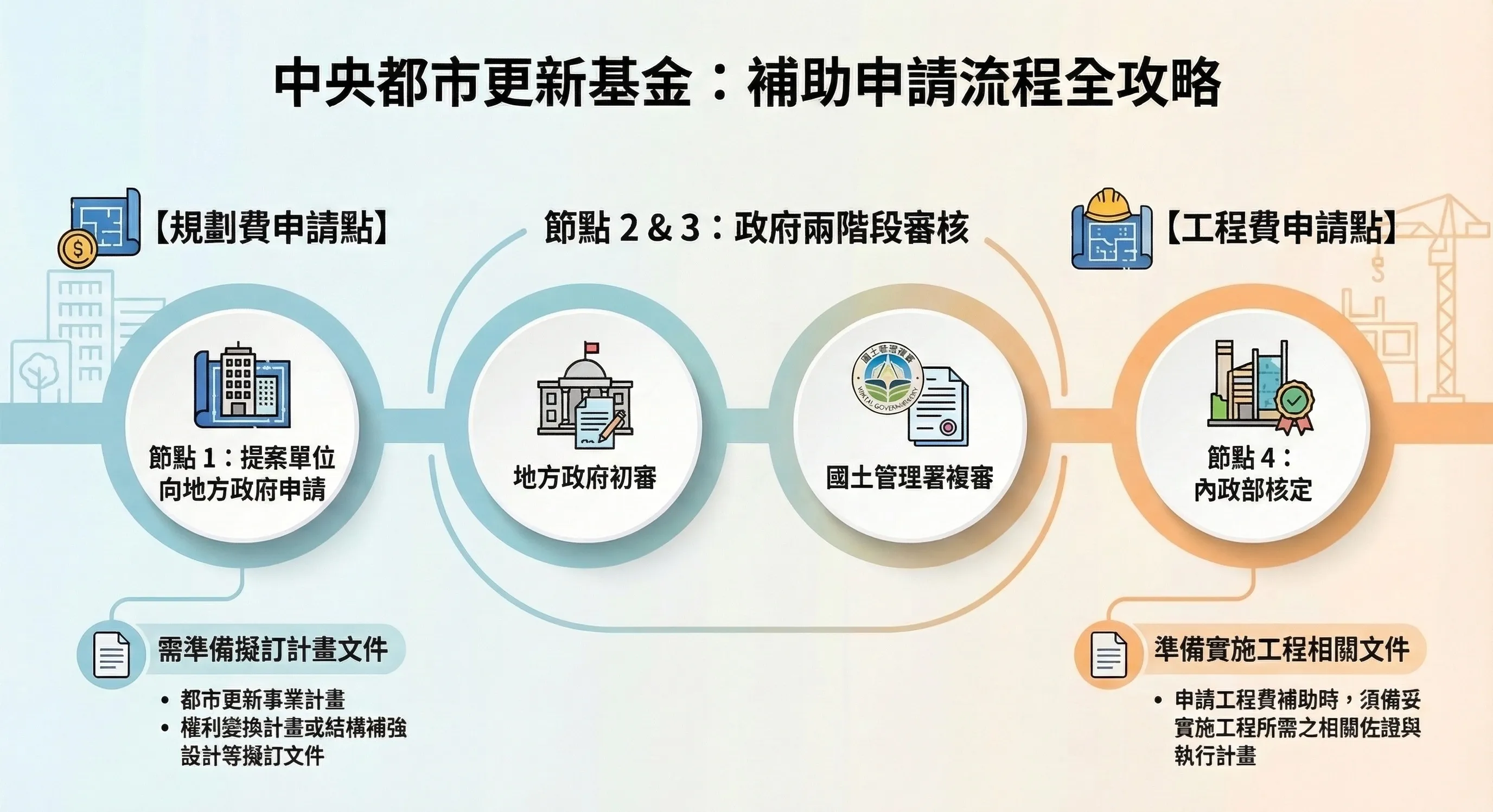

🔵 第一階段:規劃設計費申請流程

1
召開區分所有權人會議,取得決議紀錄

確認都市更新推動方式、補助意願、自籌款籌措與分攤原則,沒有這份紀錄申請就沒有效力

2
備妥申請文件,向地方政府提出申請

摘要表+申請補助計畫書+相關證明文件+要件檢核表(見下方文件清單)

3
地方政府初審 → 國土管理署複審 → 內政部核定

審查重點:申請資格、違規物清查處理方式、工程費用合理性、財務籌措具體方式

4
核定後簽約,開始委託專業規劃團隊

第一筆撥款(50%)於簽約後請領;規劃完成公開展覽後請領餘款(50%)

▸ 規劃設計費申請必備文件
  • 摘要表:基地範圍及現況分析,含違規物及違建清查結果(這項最容易漏!)
  • 申請補助計畫書:課題與對策、工作項目及實施方式、預定作業時程、經費需求明細
  • 相關證明文件:使用執照及原始竣工圖、土地建物登記簿謄本、提案單位身分證明、住戶整維意願決議紀錄
  • 要件檢核表:依政府公告格式填寫,可至地方政府都更主管機關官網下載

🟠 第二階段:實施工程費撥款節點

工程費補助案需於都更事業計畫公開展覽後才能提出申請,撥款分三個時間點:

📝 簽約後 → 20%
🏗️ 施工達 50% → 50%
✅ 完工驗收 → 剩餘款
📋 工程費申請必備文件(公開展覽後提出):

▸ 摘要表、申請補助計畫書(含整建或維護計畫及設計圖說、後續管理維護構想)
▸ 都市更新事業計畫公開展覽函及計畫草案
▸ 原始竣工圖說、建物登記簿謄本
▸ 區分所有權人會議紀錄或都市更新會會員大會紀錄
🏢 桃園宏國新城
30年|301戶
補助工程費:3,398萬(41%)
🏢 嘉義金財神大樓
24年|592戶
補助工程費:1,601萬(20%)
🏢 台南國家新境
29年|268戶
補助工程費:1,578萬(39%)
🏢 新竹交大華廈
20年+|248戶
補助工程費:2,061萬(約34%)

※ 資料來源:內政部國土管理署(2024年)、新竹市政府都市發展處(2020年)


6

申請前必看:地雷與補助調降情形

整維補助踩地雷的案例我見過不少,以下幾個最常發生,提前知道才不會讓前功盡棄:

🚨 地雷清單——申請前這幾件事一定要先做!
  • 沒先召開「區分所有權人會議」取得具體決議紀錄,申請文件不完整,直接退件
  • 突出外牆面的鐵窗沒有事先確認是否配合拆除——整維必要條件,不拆整案卡關
  • 頂樓加蓋、陽台外推等違規物沒在申請書中清查申報,每漏一項補助調降 2.5%
  • 工程費用沒依市場行情編列,審查委員認定不合理,整案打回票重做
  • 誤以為補助是一次全額撥款,沒準備自籌款,工程啟動後資金斷鏈停工
  • 整維完工後 5 年內自行更改外觀設計,違反補助條件被要求返還全部補助款
⚠️ 以下情形會被調降補助額度(每項各扣 2.5%):

▸ 陽台或露台外推或加窗,且所有權人無法配合整理
▸ 裝設不突出外牆面之鐵窗,且無法拆除整理
▸ 頂樓加蓋有非屬使用執照核准之使用空間
▸ 法定空地涉有搭建違章建築,且未符合原始竣工圖說
💬 楊設計師金句
「整維補助最大的隱形殺手,不是申請流程複雜,而是申請前沒把全棟違規物清查一遍——那是讓補助金額被砍的直接原因。」

🏠 想知道你的社區能申請多少補助?

免費諮詢 寬陶室內裝修設計 楊文瑋設計師

整維補助資格評估 × 申請規劃協助 × 室內翻新設計施工一條龍

輕鬆聊、不強迫——聊了才知道能不能做

室內裝修設計專業設計+施工字號:內營室內技字第40EC015820號
💬 寬陶室內裝修設計  LINE諮詢

「老屋最怕的不是老,是沒有人願意認真面對它——讓我們一起讓它重新有尊嚴。」
